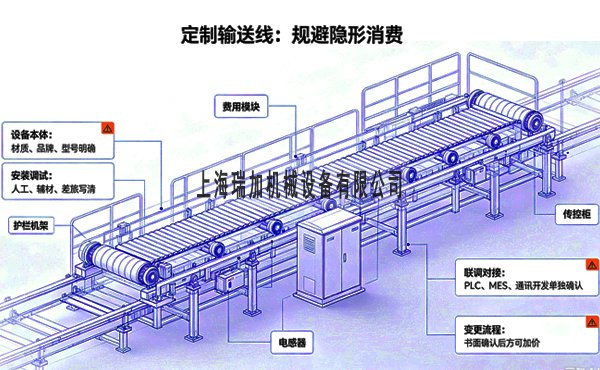

非标 输送线 最大坑:报价只报设备本体,运输、吊装、辅材、安装调试、差旅、对接联调、培训全部另外收费;合同模糊,中途以 方案变更 加价。上海本地厂家、周边昆山苏州厂商、
非标输送线最大坑:报价只报设备本体,运输、吊装、辅材、安装调试、差旅、对接联调、培训全部另外收费;合同模糊,中途以 “方案变更” 加价。上海本地厂家、周边昆山苏州厂商、浙江嘉兴湖州工厂都适用这套方法。
一、询价阶段:统一边界,拿到分项报价
不要只问 “多少钱一米”,给多家厂家统一需求文档,要求提供分项报价单,每一项写清楚含 / 不含。
报价必须拆解清楚的模块
-
设备本体:机架材质厚度、皮带 / 链板型号、滚筒、电机减速机品牌型号、电控柜、传感器、护栏护罩、清扫器、挡边挡板等配件(很多小厂报价砍掉护栏、清扫器后期加价)
-
设计费:3D 图纸、方案,是否免费;后期小修改是否收费
-
包装、物流送货到厂(上海厂区):木箱、卸货吊装费谁承担
-
安装调试:安装人工、电缆螺栓等辅材,工程师上海上门差旅食宿是否包含
-
联机调试:和你现有设备、PLC、MES 对接程序,是否另外收编程费(非常容易隐形加价)
-
培训、出厂预验收
-
发票:报价是否含 13% 增值税
-
质保:整机质保多久;哪些属于易损件(皮带、轴承)不在免费质保内,写清楚
重点一句话写进报价要求:本报价为交钥匙总价,除客户书面主动提出变更外,无其他额外费用。
常见隐形收费点(提前确认含不含)
-
上海工厂吊装叉车费、二楼 / 三楼上楼搬运
-
电缆、线槽、膨胀螺栓等安装辅材
-
工程师上门食宿差旅费
-
和前后设备对接调试、通讯开发
-
出厂预验收、第三方检测
-
加急生产赶工费
低于市场均价 20% 以上要警惕,大概率漏项,后面增项把钱加回来。
二、方案图纸阶段:锁定技术边界
-
要求厂家出完整3D 布局图 + BOM 物料清单,把电机、滚筒、皮带、钢材规格全部列出来,不能写 “国产优质” 这种模糊描述,写具体品牌型号厚度材质。
-
区分:客户现场原有条件(客户自备电源、气源、地基)和乙方供货范围,白纸黑字分开。
-
如果是老车间改造,一定要让厂家上门实地勘测,不要只凭图纸报价;现场发现立柱、地面不平,不能事后当成变更加价。
口头承诺全部无效,全部落到书面技术协议,作为合同附件,具备同等法律效力。
三、签合同:堵住加价漏洞(最重要)
-
明确总价性质:合同写明:本合同价格为固定总价,除甲方出具书面变更单外,乙方不得以任何理由增加费用。没有甲方书面签字,任何方案改动都不算变更,不产生费用。
-
变更流程写死:任何修改,乙方必须提供变更说明 + 报价,甲方书面确认后才生效;乙方私自改动产生费用甲方不予支付。
-
付款节点不要预付款过高:行业参考:预付款 30%,出厂预验收合格付 30%,现场安装调试完成验收合格付 30‑35%,5‑10% 质保尾款,质保期满再付,不要全款付完再发货。
-
验收标准写清楚:空载运行、带料运行节拍、产能,验收不通过整改费用乙方承担。
-
质保条款:质保期内上门维修,上海地区工程师上门是否收取差旅费;明确哪些是易损件不在免费保修范围。
-
延期、违约条款:逾期交付、整改不合格的违约金。
⚠️很多坑:合同只写设备价格,安装调试、差旅另算;进场后说现场条件和当初不一样,要加钱。
四、生产 & 现场实施阶段
-
尽量安排出厂预验收(FAT):在厂家工厂跑机测试,确认配置、结构,没问题再发货。减少到现场才发现缺件、配置不对,现场整改漫天要价。
-
到货核对 BOM 清单,对照图纸核对电机、材质,避免材质降级(304 换 201,薄钢材)。
-
现场如果需要改动,务必先签书面变更单,确认价格,再施工;不要口头答应。
五、上海本地采购额外提醒
-
优先选择上海或周边有自有工厂的,不要纯中间商。中间商经常转包,安装调试、差旅费用会层层加价。可以要求看生产车间,看同类项目案例。
-
上海工厂,确认上门响应时效;质保期上门,是否额外收取交通费。
-
老厂房改造项目,一定要现场勘测,车间层高、消防、通道、地面承重都会影响成本,没勘测报价后期极易增项。
快速自检清单
-
是否固定交钥匙总价?哪些不含?
-
物流、吊装、安装辅材、工程师食宿差旅是否包含?
-
和现有设备联机调试是否另外收费?
-
图纸 BOM 清单,所有零部件品牌型号是否全部明确?
-
变更是否必须我方书面确认才加价?
-
付款节点、质保尾款比例。
